Qual a importância da rede de precedência nos projetos de engenharia civil e arquitetura?

Introdução

Você está prestes a explorar um aspecto fundamental do gerenciamento de projetos: a precedência e a dependência das atividades. Este artigo oferece uma visão detalhada sobre como a correta organização das atividades pode otimizar a utilização dos recursos e garantir a execução eficiente do projeto. Vamos abordar desde as sequências lógicas (precedência) até as diferentes formas de dependências entre as atividades, sejam elas preferenciais ou mandatórias. Além disso, discutiremos os diversos tipos de ligações e a importância da defasagem no planejamento.

Se você deseja entender como essas práticas podem melhorar a gestão de seus projetos e assegurar que cada tarefa seja realizada no momento certo, convidamos você a continuar lendo e descobrir como aplicar esses conceitos para alcançar resultados mais eficientes e eficazes.

Precedência

A sequência lógica das atividades de um projeto é conhecida como precedência. Compreender a ordenação dessas atividades é crucial para determinar quando cada recurso será necessário. Isso garante que os recursos estejam disponíveis no momento certo, evitando tanto a falta quanto o excesso de estoque desnecessário.

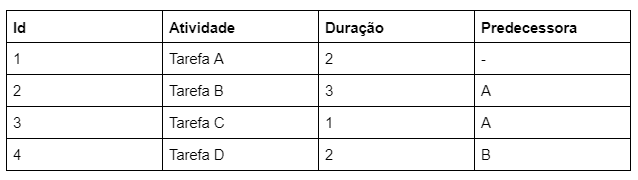

Segue abaixo um exemplo de rede de precedência para termos algumas interpretações.

Dependência Preferencial

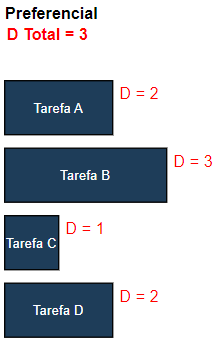

É importante ressaltar que, embora exista uma sequência lógica para as atividades, essa relação nem sempre é restritiva, onde uma atividade depende rigidamente da conclusão da outra. Em alguns casos, essa relação é mais flexível, conhecida como “soft logic” ou dependência preferencial. No exemplo abaixo, há uma simultaneidade no início das atividades, resultando em uma duração total de 3.

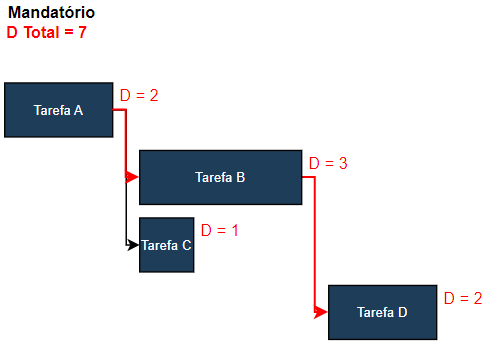

Dependência Mandatória

Ligações

No planejamento de projetos, as ligações entre atividades desempenham um papel crucial na definição da ordem e da sincronização das tarefas. Elas determinam como o início e o término de uma atividade afetam outras, estabelecendo uma estrutura lógica para o cronograma do projeto. As ligações mais comuns incluem término-início, início-início, término-término e início-término, cada uma com suas próprias implicações para o fluxo e a eficiência do projeto. Compreender essas ligações e aplicá-las corretamente é essencial para garantir que todas as tarefas sejam executadas no tempo adequado, contribuindo para o sucesso e a pontualidade do projeto.

Término - Início

Esse tipo de ligação é o mais comum no planejamento de projetos. Aqui, o início de uma atividade depende do término de outra. No exemplo abaixo, a Atividade B começa após a conclusão da Atividade A.

Início - Início

Essa ligação é menos comum. A lógica é que, para uma atividade começar, outra deve ter sido iniciada previamente. No exemplo abaixo, a Atividade B começa junto com o início da Atividade A.

Término - Término

Esse tipo de ligação, término-término (TT), ocorre quando o término de uma atividade está vinculado ao término da sua predecessora. Ou seja, o fim da Tarefa B depende do fim da Tarefa A.

Início - Término

A ligação início-término (IT) é menos comum. Nesse caso, uma atividade só pode ser concluída quando outra atividade começa. No exemplo abaixo, o término da Tarefa B depende do início da Tarefa A.

Defasagem

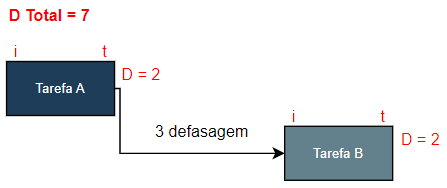

A defasagem é aplicada quando há um atraso ou retardo na ligação entre atividades, também conhecido como “defasagem” em algumas literaturas. No exemplo abaixo, é apresentado um intervalo entre o início-término (TI), que pode ser representado pela notação TI + 3.

Conclusão

Conclui-se que a gestão de precedência e dependência das atividades em um projeto é fundamental para garantir a eficiência no uso dos recursos e o cumprimento dos prazos. A precedência estabelece a sequência lógica das atividades, enquanto as dependências podem ser preferenciais (soft logic) ou mandatórias (hard logic). As diferentes formas de ligação entre atividades (término-início, início-início, término-término e início-término) permitem modelar as relações temporais e condicionais entre elas. A defasagem, por sua vez, ajusta o timing dessas ligações, permitindo maior flexibilidade e precisão no planejamento.

Dessa forma, a correta identificação e gestão dessas variáveis permite a otimização do cronograma do projeto, evitando atrasos e desperdícios. A compreensão das relações de dependência e precedência, juntamente com a aplicação adequada das diferentes ligações e defasagens, garante que todas as atividades sejam coordenadas de maneira eficaz, resultando em uma execução mais fluida e previsível. Em última análise, essas práticas contribuem para um gerenciamento de projetos mais robusto, assegurando que os recursos sejam utilizados de maneira eficiente e que os objetivos do projeto sejam alcançados dentro dos prazos estipulados.
